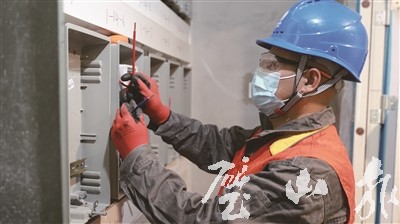

供電公司員工在安裝線路設施
11月12日晚23點,經過國網璧山供電公司電力人員55小時奮戰,我區景山小區人才公寓新冠疫情防控臨時集中隔離點763戶全部完成送電,較平常工作進度提前至少10天。
11月10日下午,國網璧山供電公司接區政府通知,市新型冠狀病毒防控指揮部擬將我區景山人才公寓作為疫情防控臨時集中隔離點,希望能在11月12日交付并達到使用條件。
景山人才公寓是新建精裝小區,已完成樓房主體及內部裝修施工,如要達到入住條件需立即開展一戶一表安裝及樓層低壓線、入戶線施放。
面對施工人員被封控以及施工時間緊張等難題,國網璧山供電公司立即組織人員進行現場勘查,梳理工作流程,統籌布置各環節工作任務,細化制定工作措施和保障機制,推動工作實施兼顧“搶時間”和“保質量”。
該公司與區政府協同聯動建立24小時溝通機制,創新采用用電業務辦理資料收集和現場實施同步、配電工程和電能計量裝置安裝同步、驗收同步的“三個同步”工作模式,第一時間調配物質,施工人員24小時不間斷開展作業。
經過55小時不間斷奮戰,現場人員如期完成763塊電能表安裝,釋放樓層低壓線3000余米,入戶線約20余千米,所有房間完成通電測試,自此全面完成此次疫情防控隔離點供電保障工作。
同時,國網璧山供電公司將景山人才公寓納入重點保電對象,組織高壓服務、現場作業等多專業人員聯合開展景山人才公寓電力設施“安全問診”大檢查,排查專公變配電室開展安全問題隱患,開展變壓器本體及配電設施安全檢查10余項,有效提升電力供應安全。(通訊員 游紹斌 向鑫 蔣佩 文/圖)
