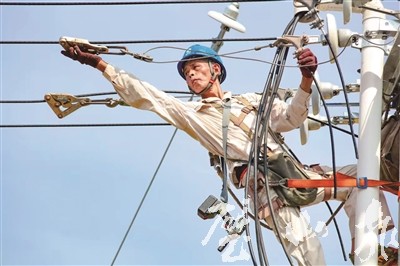

工作人員正在進行架線作業
8月9日,在正興鎮大面坡村,經過5個多小時忙碌,國網重慶璧山供電公司丁家供電所完成10千伏正團線蘆洗支線觀音村臺區變壓器增容及遷移工作,確保了大面坡村92戶村民、3家企業度夏期間可靠用電。
據悉,觀音村臺區原變壓器容量為100千伏安,隨著大面坡村種植戶、養殖戶增多,加之村民的空調、冰箱等家用電器的不斷增加,變壓器承載負荷接近滿載。為滿足該臺區客戶日益增長的用電需求,國網重慶璧山供電公司決定將該臺區變壓器增容更換為200千伏安,并將變壓器遷移到負荷中心。
為減少本次增容遷改作業對客戶用電的影響,8月6日,璧山供電公司組織工作人員提前完成3根高壓電桿、3根低壓電桿組立及橫擔、臺架等金具安裝,并將一臺200千伏安新變壓器吊裝到新架設的臺架上。
8月9日6時,18名工作人員攜帶高低壓絕緣導線、緊線器等工具材料來到大面坡村。在做好驗電、掛接地線等各項安全措施后,工作人員分別登上6根新組立的高低壓電桿上,系好保險帶、安全護繩,開始架線作業。電桿下,地勤人員配合施放高低壓絕緣導線、收線、緊線,作業現場忙碌、有序。
當天室外溫度超過39℃,火辣辣的太陽逐漸露出威力,周圍沒有一絲風,不一會兒,工作人員的臉上、背上開始流汗,他們卻顧不上這些,投入到各項作業中。
經過5個多小時的忙碌作業,工作人員完成2檔10千伏導線150米、3檔0.4千伏低壓導線200米安裝、變壓器高低壓引流線及新建線路搭接、通電等工作。(通訊員 游紹斌 蔣佩 周黎 文/圖)
